12月27日清晨,当大多数人还沉浸在香甜的睡梦中时,在国网通山县供电公司10KV城关线电影院2#台区配变增容工程施工现场,营销部(客户服务中心)维护班工作人员正紧张地进行着变压器的安装工作。
冷风肆虐,让人喘不过气来。然而施工人员丝毫没被冷风“嚣张劲儿”给吓倒。
“杆上太冷,多戴一副手套,别把手冻坏了。”工作负责人乐国杰再三叮嘱即将上杆的夏文刚。
“每到寒冬施工的时候,就好比一次‘大考’,上杆干活那叫一个冷!不过为了让用户及时用上电,再冷的天,我们咬咬牙也就过去了。”副主任袁其东说。

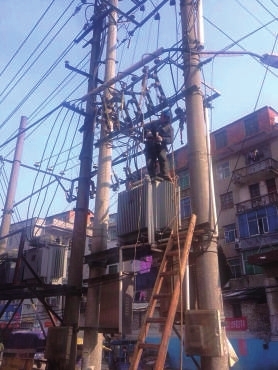

杆上,夏文刚和盛周洋互相配合着,紧张有序地进行着每一个环节,一丝不苟地紧固着变压器上的每一个螺栓……夏文刚还扯着噪门,不时与地面人员喊着陆续上传的所需材料……他们没有因为寒冷而减缓工作效率,经过近两个小时的紧张施工,随着对变压器摇测、接线、装表等工作完成,变压器正式投运成功。
“你们更换得太及时了,快过节了,我们可以放心地用电了。”周围的居民、商户们都露出满意的笑容。
据悉,为解决通山老城区因用电负荷攀升导致的配变“重载”问题,自2014年11月初起,该中心维护班对所辖配电台区设备进行全面“体检”,发现设置在此的原200千伏安的配变已无法满足负荷剧增的现状。该中心第一时间编制施工方案,积极做好城网配变增容改造计划。为最大限度减少由于停电给群众生产、生活带来的影响,该中心将施工时间安排在用电低谷的清晨,并提前一天做好勘测、物资准备工作,施工当天一大早就来到施工现场。
当天,客户服务中心员工从开始进驻现场布置安全措施,到拆卸安装,用了不到三个小时的停电时间。这台315千伏安的配变不仅能够满足电影院II台区商住户新增用电负荷需求,而且消除了安全隐患,提高了供用电的安全可靠性和供电能力,为该台区229户居民温暖度冬提供了保障。
