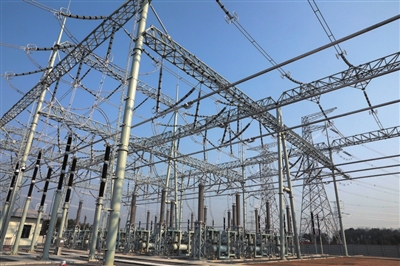

2023年12月29日7时45分,随着国网湖北电力鄂东集控站内远方一键顺控操作指令送达,位于湖北赤壁市官塘驿镇石泉村的新建500千伏赤壁变电站变压器充电成功,标志着咸宁市第一座500千伏智能变电站正式投入运行。这与500千伏咸宁变电站形成“双子星”格局,意味着咸宁电网大步迈向“双核”时代。

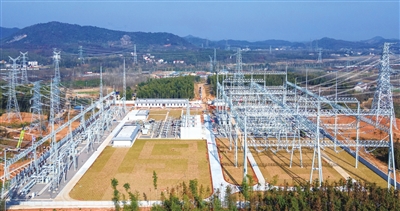

500千伏赤壁变电站占地面积79.28亩,本期投运1组1002兆伏安变压器、4条500千伏线路和7条220千伏线路,投产后将提升咸宁电网供电能力100万千瓦,以满足咸宁地区日益增长的用电需求,并有效补强湖北东南部电网,有利于咸宁地区与武汉城市圈电网互联、能源互供。
赤壁变电站正式投运的背后,是一群人一条心一千个日子默默奋斗的结果,这种“高效创新,敢为人先”的企业精神沿袭至今,深深镌刻在每一个人的心中。
勘探设计:山岭中“走”出3千张图纸
赤壁变电站是咸宁首座智能变电站,对咸宁电网、咸宁未来发展都起着决定性重要作用,早在2021年赤壁变电站项目建设通过湖北电力公司审批后,咸宁市丰源电力勘测设计有限公司通过招标获得4条220千伏出线设计工作,作为主要设计部门,线路室早已“摩拳霍霍向线路”。
面对这个时间紧、任务重的难题,2021年5月,线路室6人设计团队倾巢而出,开启了赤壁变配套出线线路设计可研工作,通过无人机航测,从卫星图片看到详细的地形地貌,避开村庄、居民区、风景区等重点区域,快速做出线路设计“草稿图”和路径实施方案及沿线的路径协议,开启了艰难的线路通道涉及相关政府部门的回函取得工作。“我们拿着方案协议3个月里跑了咸安嘉鱼崇阳赤壁4区县的林业、质规、公安、水利、环保等部门,拿到32个线路通过回函,使后续的线路施工顺利进行。”负责线路前期协调的线路室副主任邓凯高兴说道。
2021年9月线路设计可研方案通过后,线路设计进入了更为棘手的终勘部分。在为期4个月的终勘工作里,线路室邀请8位地方向导,14人分为6个小组,根据室内排塔定位的390个塔位,一基基地走,一个个地看,观察塔位周边地质情况,用测量仪确定每一基塔的中心桩、根据铁塔的根开确定四个塔腿的具体位置方向、根据地形确定铁塔四个腿的高低桩高度。
即使无人机、卫星、GPS这些高科技已普遍运用于线路勘察设计工作,面对茫茫大山,足下的双脚依然是最值得信赖的“工具”。早上5点出发,傍晚7点归来,就在日复一日一步步的前行中,线路室于2022年7月完成了赤壁变配套工程初步设计,120余个卷册3千余张图纸里包含线路设计说明书、线路图纸、机械化施工报告、基质勘察报告等大量图纸、数据报告,事无巨细地将108公里线路、390基铁塔的线路走向、每基塔每条塔腿的方向坐标、坑基深度等情况详细注明,为后续工程施工提供坚实可靠数据资料。赤壁变配套工程可研和初步设计方案先后收到湖北省电力公司建设部表扬信。
工程建设:半年完成108公里主网线路
2023年12月22日,赤壁500千伏变电站新建工程配套220千伏送出工程业主项目经理陈德秋来到赤宝线02号塔紧挂线施工现场,这基塔位于赤壁变旁,紧挨着通往葛仙山的一条乡间小道,来往村民车辆络绎不绝,这里也是今天的三级施工风险点之一。
赤壁变配套220千伏送出工程是咸宁供电公司截至目前承建的最大单体施工项目,4条220千伏出线分别连接着崇阳(赤铜线)、嘉鱼(赤茶线)、咸安(赤宝线)、赤壁(赤汪线)四县区,赤铜线翻山岭、赤汪线“三跨”线路多、赤宝线工期紧、赤茶线协调难。作为业主单位,项目管理中心肩负这个工程的施工安全、进度、质量等工作,要在为期半年的施工时间里建设108公里220千伏主网线路,这也意味着新建铁塔390基。在2023年10月20日到11月8日的建设最高峰时,8组牵张机、无人机同时放线,20台旋挖钻机同时上场,4条线路施工人数更是达到史无前例的800人以上。
对项目管理中心团队来说,如何在确保工程安全万无一失的情况下,又快又好推进工程建设,直到圆满完成建设任务,也是一个史无前例的巨大挑战。

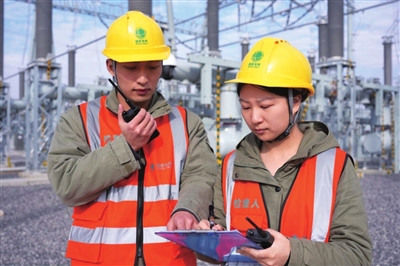

工欲善其事,必先利其器,为了更精准把握工程进度,项目管理中心将庞大工程层层分解为45个重要节点,296个重大风险控制点,在每个二、三级风险施工作业点,他们必到岗到位。在施工任务最为紧张的10月底,9位业主项目部成员平均每人每天跑了近30个工作现场。
监理项目部、施工项目部每天和施工班组同进同出的前提下,每天收工后,由业主项目部经理组织三个项目部召开日管控会,梳理现场发现的安全、质量、进度问题,提出纠偏措施,对第二天的作业任务进行布置,明确第二天的高风险作业点的管理人员和要求。就是这样精雕细琢施工中的每个细节,最终促进了这个巨大工程的平稳落地。
科技赋能:13项领先技术打造智能变电
初见吴钢时,他正在220千伏赤铜线38号塔下,手上拿着、身上挂着几台对讲机,满身尘土的指挥37、38、39号塔的放线工作。作为咸宁丰源电业公司线路工程队负责人,每天忙碌得像一只陀螺,在每个施工现场来来回回指导督办。

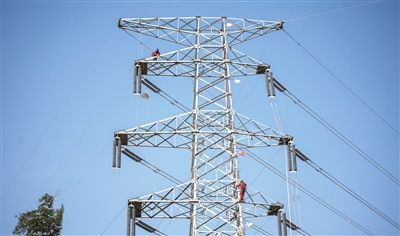

赤铜线于2023年6月开工,作为赤壁变4条出线中最早开工的线路之一,线路从赤壁变220千伏间隔侧向西南方向出线,途经赤壁市和崇阳县,新建线路36.24公里、立塔109基,其中沿线80%为山地丘陵地貌,90%以上塔基立于深山,施工难度巨大,也被公认是4条220千伏出线中最难啃的一块骨头。

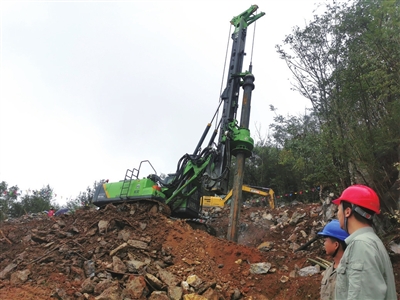

咸宁供电公司丰源电业接下这个任务。铁塔施工,够深够实的坑基是关键。赤铜线超过三分之一线路部分,都布满了这种坚硬的山石。以往施工中遇到这些硬货时,要么无奈绕过重新选址,要么加大坑基直径,增加造价和时间成本,但这次,吴钢拿出一个“秘密武器”——电建钻机。
“电建钻机的钻深可以轻松满足220千伏塔基最深15米的坑基高度,避免人员坑下作业,极大降低作业风险。”吴钢介绍道。电建钻机破解了地质难题,完成了需要8—10人1天完成的塔基浇筑工作,有效降低作业风险,提高作业效率。与此同时,由丰源电业公司自主研发的移动式跨越架在跨10千伏线路、高速公路施工中大显身手。五个多月的施工时间里使用频率高达36次,节约成本20余万,时间成本近百天。
履带式旋挖钻机、履带式起重机、无人机放线、智能化牵线机、张力机等一系列机械设备的投入使用,使赤铜线机械化施工率达到80%以上。
据了解,在此项工程建设中还采用了13项全国领先技术,打造咸宁首座智能变电站,应用了先进的自动化技术,全站关键设备可以远程一键顺控操作。以往同类变电站调试送电,需要大量现场人员进行模拟、复诵、操作、检查等多环节工作才能完成,不仅耗时较长,而且人工操作难以完全杜绝失误。
有了一键顺控后,避免了这些问题。“操作时间可缩短80%以上,效率提高,风险降低。”国网湖北电力500千伏赤壁变电站相关负责人说。集控站发出指令,远程一键操作变电站的电气一次、二次设备及继电保护装置,所有倒闸操作不需人工干预,一次性执行完毕。近日,湖北气温骤降,此次送电,还为变电站500千伏线路配置了融冰装置,可以自动清除线路覆冰,确保操作万无一失。
据国网湖北中超公司(鄂电监理公司)项目管理质量专责汤豫介绍,该工程投运后将满足咸宁“十四五”期间社会经济高质量发展的用电负荷增长需求,加快完善咸宁与武汉城市圈在电网互联、能源互供、合作互利的融合发展,对推动咸宁经济快速发展具有重要作用。
