通宵鏖战,仅4小时完成跨越武广高铁架线施工

  7月7日凌晨,咸宁赤壁丁卯山110千伏线路T6-T7塔跨越武广高铁架线施工现场灯火通明,一派繁忙。国网咸宁供电公司丰源公司施工作业人员正紧张有序地开展导地线架设任务。

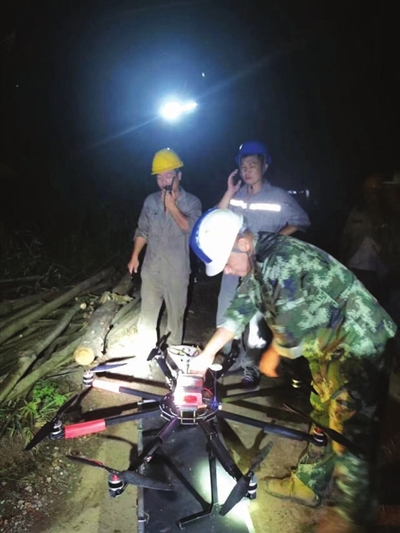

  输电线路跨越高铁施工需等到零点以后无列车通行才能开展,且凌晨4点30分前所有跨越施工必须结束,跨越高铁架线施工的空窗期极短。为不影响高铁正常运行,丰源公司精心科学谋划,组织施工人员提前搭设跨越架并固定好封网绳索,并将牵引绳固定至跨越塔位,对架线工序反复推演。7月7日零点15分,得到铁路部门许可后,施工人员利用8旋翼无人机迅速起飞,不到3分钟第1根跨越网导引绳展放到位,仅用4个小时圆满完成5根导地线架设。原计划两个晚上的零点施工任务,缩短至一个晚上4点30分准时完成,创造咸宁输电线路跨越铁路施工最短工期记录,高风险作业时间缩至最短,有效保障了铁路运输通行安全。 (通讯员吴钢)
