《丹桂桥改造工程施工期间交通疏导方案》征求意见公告
丹桂桥施工期间外围交通疏导方案(5月-12月)

  丹桂桥概况

  丹桂桥位于咸宁大道中段,跨越淦河,是连接滨河东、西街和玉泉街的一座桥梁。通过近年连续检测,丹桂桥技术状态评定为不合格,且结构病害有持续恶化的趋势。为保证丹桂桥通行安全,在已采取限载通行和实时动态监测等措施的基础上,市政府决定对丹桂桥进行改造。计划 2022年5月份开工建设,2023年1月份完工。

  丹桂桥改造方案

  更换桥梁上部结构,保留桥梁下部结构。改造后桥梁为5×16.8m钢板梁桥,全长96.5m,桥梁全宽35.45m,

  桥梁荷载等级提升为城-A级。

  制定丹桂桥改造工程施工期间交通疏导方案背景

  咸宁大道是城区主要的交通干道,丹桂桥周边有市委市政府,市直部分机关单位,有人民广场、市体育馆等公共设施,有大量居民,经过丹桂桥的交通流量大,且丹桂桥改造项目与城区拥堵点治理项目工期高度重合,施工期间对交通影响大,交通保障压力大。因此,为保障咸宁大道在丹桂桥改造施工期间交通通畅,必须认真研究定制交通疏导方案。

  交通疏导方案

  丹桂桥改造工程施工期间交通疏导方案包括:丹桂桥周边交通组织方案(分两个阶段)和外围疏导方案。

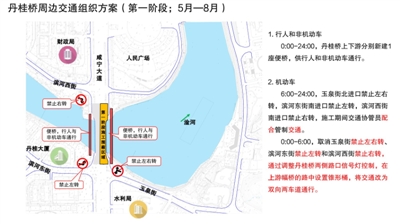

  丹桂桥周边交通组织方案(第一阶段;5月—8月)

  1. 行人和非机动车

  0:00-24:00,丹桂桥上下游分别新建1座便桥,供行人和非机动车双向通行,与桥面机动车分开行驶,保障安全。

  2. 机动车

  6:00-24:00,采用随红绿灯信号潮汐通行交通组织模式,允许咸宁大道东西向直行车通过丹桂桥上游幅桥面,禁止滨河东街、玉泉街、滨河西街车辆左右转进入丹桂桥,双向车辆在上游幅桥面上轮流行驶,通过精准的红绿灯相位控制消除冲突。红绿灯控制为主,交通协管为辅,保障双向车辆高效、顺利、安全的通过桥面。

  0:00-6:00,在丹桂桥上游幅桥面中央设置锥形桶,分隔为双向两车道,取消禁左、禁右设置,车辆随信号灯自由通行。

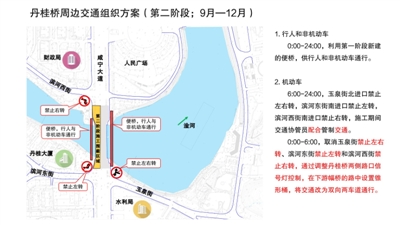

  丹桂桥周边交通组织方案(第二阶段;9月—12月)

  1. 行人和非机动车

  0:00-24:00,利用第一阶段新建的便桥,行人和非机动车双向通行,与桥面机动车分开行驶,保障安全。

  2. 机动车

  6:00-24:00,同第一阶段,采用随红绿灯信号潮汐通行交通组织模式,允许咸宁大道东西向直行车通过丹桂桥下游幅桥面,禁止滨河东街、玉泉街、滨河西街车辆左右转进入丹桂桥,双向车辆在下游幅桥面上轮流行驶,通过精准的红绿灯相位控制消除冲突。红绿灯控制为主,交通协管为辅,保障双向车辆高效、顺利、安全的通过桥面。

  0:00-6:00,在丹桂桥下游幅桥面中央设置锥形桶,分割为双向两车道,取消禁左、禁右设置,车辆随信号灯自由通行。

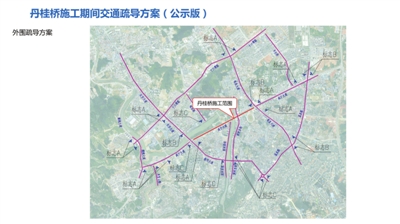

  外围疏导方案主要措施:外围主要交叉口设置丹桂桥施工期间绕行指示牌。

  请社会各界和广大市民,对丹桂桥改造工程施工期间交通疏导方案提出宝贵意见。

  征求意见时间:2022年4月12日-4月19日

  联系人:熊伟明

  联系电话:8269328 19172956888

  QQ:215550553

  联系地址:市住建局办公大楼四楼401室

   咸宁市政府投资项目建设管理局

   2022年4月12日
