冬天到了,温度逐渐转凉,保暖很重要。在室内安装散热器可以有效的保证室内的温度,比空调来得更实惠。那么,如何正确的安装散热器呢?
施工准备
(一)作业条件
1、托钩和卡子均巳除锈干净,并刷一遍防锈漆。
2、室内墙面和地面抹完。 3、室内采暖干管、立管安装完毕,接往各散热器的支管预留管口的位置正确,标高符合要求。
4、散热器安装地点不得堆放施工材料或其他障碍物品。
(二)材料要求
1、散热器:散热器的型号、规格、使用压力必须符合设计要求,并有产品质量合格证及相关检验报告;散热器不得有砂眼、对口面凹凸不平、偏口、裂缝和上下口中心距不一致等现象。
2、其他材料:圆钢、拉条垫、托钩、固定卡、膨胀螺栓、钢管、冷风门、机油、?铅油、麻线、防锈漆及水泥的选用应符合现行国家及行业标准。
(三)主要机具
机具:台钻、手电钻、冲击钻、电动试压泵、砂轮锯等。
2、量具:水平尺、钢尺、线坠、压力表等。
安装流程
(一)、散热器的进场检验?
对于成组进场的散热器进场检验更为重要,进场检验的项目如下:?
(1)散热器平直度的允许偏差:3-15片/4mm,16-25片/6mm.;散热器本身任何方向的垂直度不应大于3mm。检验方法:拉线和尺量。?
(2)散热器的垫片的要求:组对后垫片外露不应大于1mm,垫片应使用橡胶石棉垫或耐热橡胶垫,其厚度不应超过1.5mm,并应具有耐热性及抗弹性变形,不得使用合成再生橡胶制品。不得使用双垫。散热器的附件丝补心等应符合质量要求。?
(3)大于等于20片的散热器组应加拉条,拉条的数量和位置应符合有关规定,落地安装的散热器应按有关规定增设腿片。?
(4)表面涂层质量要求?:散热器表面涂层应均匀光滑,附着牢固,不得有气泡、堆积、流淌和漏喷或漏刷等现象。
(5)成品铸铁散热器不应有掉翼、断腿、翘角、不平等缺陷。?
(6)成组散热器在出厂前应该是经过试压的,但是,进场后必须进行抽检,抽检的数量为本批次的5%,散热器的试验压力为1.0MPa,试验持续时间为3分钟,压力不降且不渗漏为合格。
(二)、散热器的装卸及运输?
散热器进场后,在装卸时要特别的小心,以防碰坏散热器的翼、脚和使散热器扭曲变形。散热器在抬运过程中,应竖向抬运,不可平抬。
散热器在上楼前应由劳务施工队长对散热器按组分层列表统计并交给施工人员,施工人员应根据列表分层抬运,不可乱分,以防抬错。
(三)、散热器的安装?
按照设计图纸,将不同型号、规格试压合格的散热器运到相应房间。由于散热器采用落地安装,根据弹好的1m线及散热器的型号确定散热器腿着地的位置,在此位置做好混凝土支墩。
将散热器找正找平后。在墙上画出固定卡的位置,将散热器移开,如果是剪力墙,用电锤在墙上固定卡的位置打出固定卡膨胀螺栓配套的孔(也可以使用内爆),然后将固定卡或内爆打入孔内(内爆需安装通丝杆)。散热器距后墙30mm为宜,由此确定第一个固定片的位置,再次将散热器找平找正后放回原位置,使散热器的后面紧靠第一片固定片,然后安装第二个固定片。用专用扳手拧紧固定螺丝,测量散热器安装的各个允许偏差值,符合要求安装完成。如果是后砌墙,需用电锤在墙上打一通孔,在墙的两面剔一个与固定片大小一样的坑,深度以抹灰后能盖住固定片和用于固定的螺母为宜,然后在孔内穿一根通丝,将固定片套入通丝内用螺母固定,然后涂刷防锈漆。
固定好散热器后,与垫层内的PPR管连接,当散热器支管长度大于1.5m时,应安装固定管卡。

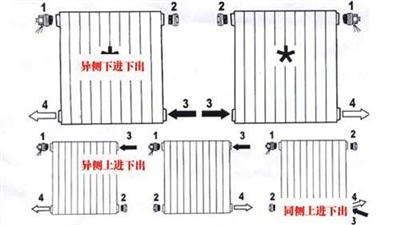

接管方式:散热器的接管方式有多种,常用的接管方式有:1—排气阀;2—盖子;3—进水口;4—出水口; ——建议应用。
