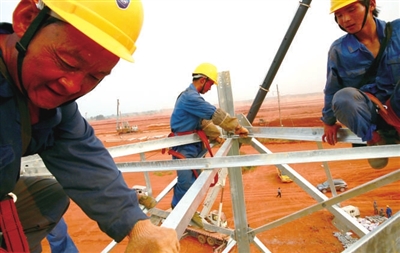

为配合嘉鱼县临港新城建设,连日来,咸宁供电公司检修分公司工作人员对110千伏蒋永潘线进行线路迁改,为嘉鱼临港新城建设让道。据悉,该迁改工程将新建10基铁塔,其中6基为钢管塔,4基为角钢塔。同时拆除原蒋永潘线旧塔6基,迁改工程计划10天内完成。由于时间紧、任务重,咸宁检修分公司投入近80人进行“立塔”大会战,确保工程如期完成。 廖朝波/摄
