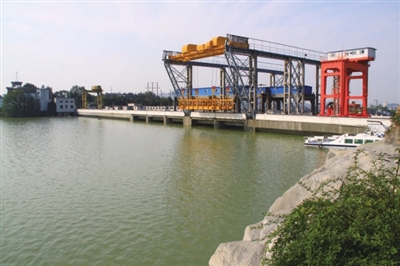

陆水水库是我市境内最大的一座大型水库,总库容7.06亿立方米,该水库不仅为长江三峡工程建设作了试验,还给我市带来巨大的防洪、灌溉、发电、旅游、航运、城市供水等综合效益。
陆水水库位于咸宁市陆水流域中游的赤壁市城区,陆水河流域发源于湘、鄂、赣三省交界的幕阜山北麓,流经通城、崇阳、赤壁、嘉鱼四个县市,在嘉鱼县陆溪口汇入长江,整个流域面积3950平方公里,干流全长183公里,河流落差90米,上游多山丘陵,中游两岸环山而形成峡谷和盘地,下游平坦低洼,该流域多年平均降雨量1550毫米,年均径流量28亿立方米。水力资源丰富,建水库的地形、地貌条件优越。但历史上的水旱灾害也十分频繁。
勘测设计
新中国成立前,国民政府资源委员会发电处曾于1947年对陆水流域进行过查勘,拟开发水电资源和灌溉农田,由于国民党政府财力用于内战,无力实施陆水水库的修建。因而,建设陆水水库只能是“纸上谈兵”。
新中国成立后,党和政府领导人民大兴水利,根治水旱灾害,兴建陆水水库一事提上了各级政府的重要议事日程。孝感专署水利局对陆水流域进行了认真细致的查勘、调查研究后,选定蒲圻县桂家畈为修建陆水水库的坝址。并于1958年向湖北省水利厅、国家水利电力部提出了《陆水流域规划报告》草案。随即进行勘测设计,由蒲圻县筹备施工事宜。
就在《陆水流域规划报告》草案上报水电部批复之前,国家已从1955年起开始了长江流域规划和三峡工程勘测、科研和设计工作,1958年3月23日,党中央在成都开会,通过了《中共中央关于三峡水利枢纽和长江流域规划的意见》,意见指出:“从国家长远的经济发展和技术条件两方面考虑,三峡水利枢纽是需要修建而且可能修建的”,“现在应当采取积极准备和充分可靠的方针”。
1958年3月30日,毛泽东主席会议后乘“江峡”号轮由重庆东下,视察了长江三峡,在驾驶轮内向身边船员说:“有些地方航道仍然不好,在三峡建设一个大水闸,又发电,又便利航运,还可以防洪灌溉,你们赞成吗?”船经过三斗坪时,毛泽东主席站在船尾甲板上查看了三峡坝址。
党中央成都会议后不久,国务院根据陆水流域的水资源和陆水水库坝址的地形条件,确定湖北省陆水水利枢纽工程作为三峡工程试验坝,明确由长江流域规划办公室(简称“长办”)勘察、设计。长办迅速组织一批水利专家实地勘测设计,1958年底提出了设计要点,随后完成了技术设计,并将孝感专署设计的土石坝方案改为混凝土预制块重力坝,目的是为日后兴建长江三峡工程作混凝土坝的建设试验。
长办设计的陆水水库枢纽工程,分别由拦河主坝、15座副坝、一座水力发电站、50吨升船机、泄洪道、两条灌溉渠首闸等工程组成。
人海战术
在国家重视和支持下,为长江三峡大坝作试验的陆水水利枢纽工程于1958年10月破土动工了,由孝感专署(一度合并武汉市)组织施工,组建了中共陆水水库工地临时党委,成立了陆水水库工程建设指挥部,先后担任指挥长的有沈太真、张雪涛、涂建堂、张曙光、程敦秀等,开工初期,主要进行道路、电源和民工棚等附属工程建设,同时搞了明渠开挖和大坝基坑开挖等施工。
1959年初,陆水水库开始大施工,从孝感、黄陂、武昌、通城、崇阳、通山、蒲圻、嘉鱼、咸宁等九个县调集民工4万余人参战。
1月10日,陆水指挥部举行3.3万人参加的誓师大会,对修建陆水水库作了大动员,大鼓劲。此后,水库工地全面展开了副坝土石方填筑、拦河主坝的基坑开挖和部分混凝土浇筑等施工任务。迅速掀起了“修好陆水水库、为三峡工程作试验”的热潮。
在国家经济比较困难、社会生产力低劣时,水库工程的土石方填筑只能采用“人力肩挑土、板车拖土和独轮车推土”的施工办法,搞人海修水库战术,水库工地到处呈现出人山人海的壮观场面。
15座副坝都是以人工挑土为主修筑起来的土坝,最大的8号副坝,设计坝长1543米,坝高25.6米,比许多大型水库的主坝规模要大,坝型为粘土心墙坝,施工场面大、施工难度大、许多心墙土要从3、4公里外运来,代料坝的土石方也较远,一个劳力一天完成不到了一方土。
经历三年建库,到1961年春,陆水水库修建工程完成了15座副坝大部分土石方修筑任务,还完成混凝土浇筑6万余立方米。
1958年至1960年的三年间,正是人民公社化、大跃进的极左时期,同时也是建国后三年自然灾害的极度困难期,国家经济困难,社会粮食紧缺,民间缺衣少粮,修水库的民工们连饭都吃不饱,靠吃杂粮野菜修水库。4万民工住的是楠竹和包茅搭建的工棚,冬天寒冷,夏天炎热,而且易燃,生活条件十分艰苦。
1959年12月28日21时30分,陆水工地咸宁民工团的工棚失火,由于工棚连片、且是包茅棚,大火烧毁工棚达13栋,烧死民工59人、烧伤民工18人,损失衣物5039件和大量库存物资。副省长夏世厚、武汉市副市长樊作楷先后到工地进行善后处理,工地开了追悼大会。省政府拿出7万元安扶死者家属,对死者集体安葬、并建公墓。
专业施工
1961年7月,根据国家“调整、巩固、充实、提高”的国民经济发展方针,长办对陆水水库的原设计方案作了修改,重新编制《三峡试验坝——蒲圻水利枢纽初步设计》报送水利电力部,水利电力部以[63]水电水设157号文批复,由于副坝土石方基本完成,剩下工程是混凝土预制安装和混凝土浇筑等,得靠水利水电专业施工队实施。指挥部确定民工全部下马,回乡生产,指挥部里的省地县干部也回原单位,整个工程建设任交给长办施工总队承担,工程领导关系也一并移交给长办领导。
移交给长办施总后,到1964年8月的4年间,由于国家投资有限,施总的施工队伍经过两次精减,由4000多人减到1700人,各项工程基本处于停顿状态,仅作了一些小修小补和大施工前的准备工作。
1964年9月,国家经济复苏,陆水水库建设资金列入国家预算并逐年安排,水库工程恢复了大施工,由长办施总组织2000多人的专业施工队伍,以“边试验、边施工”的建设模式,先后进行了拦水主坝、坝后式水电站、泄溢道和南北渠首闸等工程施工,同时进行了15座副坝续建整形和附属水工程施工,累计完成混凝土浇筑11.8万立方米。1967年7月水库关闸蓄水,1969年11月第一台机组发电,其它三台机组于1971年、1973年、1974年投产发电。至此,陆水水库主体工程基本完工。
陆水水库从1958年动工,到1974年基本完工,历经16年之久,累计完成土石方364.89万立方米,混凝土22.94万立米,原设计总投资8650万元,实际耗用工程投资8265万元全部为国家投资,如果现在建库,最少也要10亿元。
河南省1975年8月发生大型水库垮坝事件后,陆水水库的防洪标准重新校核,对15座副坝进行了整险加固。在二号副坝增建一处泄洪闸,以加大水库在特大暴雨时的泄洪量。1998年长江流域发生特大洪水后,国家又投巨资对水库枢纽工程进行了全面的整险加固,致使水库目前年年安澜,岁岁平安,发挥其应有的工程效益。
工程效益
陆水水利枢纽工程由长办主持设计与施工,水库坝型为宽缝重力坝,主坝和3号副坝采用混凝土预制块装配施工,同时进行了混凝土总量达4万立方米的7500余块预制块的安装,其预制块安装的胶结性能、强度、抗渗等项指标都达到了预期效果,主坝的坝体内埋设了200多件精密的观测设备,可以观测到大坝内的温度、变形状态、各个部位的承受应力、基础沉陷以及坝体是否裂缝等情况,为后来长江三峡工程的设计与施工提供了大量的技术资料和科学数据。
陆水水库枢纽工程除担负三峡工程试验任务外,工程自身效益十分显著。水库控制陆水流域面积86%,保护下游农田6.3万亩,库成后的入库洪量5000立方米每秒,经调蓄后可以削减到2500立方米每秒,削减率50%,使下游的防洪标准由3年一遇提高到10年一遇。
水库总库容7.06亿立方米,兴利库容4.08亿立方米,水库工程建有南、北两条干渠,灌溉面积17万亩,赤壁市农民说“大旱不见旱,全靠南北渠”。水库电站装机4台,装机容量3.52万千瓦,年均发电1.05亿度,1969年第一台机组发电,1974年4台机组全部发电,至2012年底,累计发电40亿度。
陆水水库枢纽工程改善了陆水河的河道达54公里,使原来的季节性通航为常年通航,水库蓄水后形成千岛湖,山青水秀,库水迷人,吸引不少客商进库开发旅游业,并建成了水浒城,每年吸引了大量游客前住水库游玩,年旅游收入近亿元。
近些年来,水库已向赤壁市城区供水生活用水、向蒲圻火电厂供给发电用水,年供水量达一亿多立方米。经测算,陆水水库自1967年关闸蓄水至今已有45年,仅防洪、发电、灌溉等效益达6.7亿元,为工程造价的8.13倍。(特约撰搞人:王甫澜)
