输电专线
跨越京广大动脉

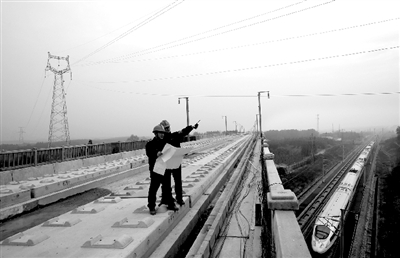

本报讯(通讯员詹文峰)1月10日凌晨3时,由咸宁丰源电业公司承担施工的京广高铁咸宁段电源——横宝220kV输电线路工程,在54号至55号铁塔间完成高空放线施工。这标志着此工程在丝毫没影响交通大动脉畅通的前提下,成功跨越京广客运专线和武咸城际铁路。

此次施工难度非同一般,在跨度300米的两座铁塔之间地段,同时有京广客运专线和武咸城际铁路。由于京广客运专线列车时速为250——300公里/小时,一点小杂物也不能落入铁路区域内,否则可能酿成重大事故。为了保证京广客运专线列车的安全运营,经铁路部门批准,供电部门只能利用京广客运专线凌晨0点至4点停运不通车的时间,开展深夜放线施工。

从6日开始,咸宁供电公司组织50余人在连续-4℃的野外,经过4个夜间奋战,安全顺利地完成施工。此次跨越施工采用先进施工技术,有效保障了施工安全。

据悉,横宝输电线路全长22.94公里,于2012年3月份开工,预计今年春节前夕可投产送电。
